Курган готовится к отопительному сезону

21.06.2013

Жилищно-коммунальное хозяйство


Курган готовится к отопительному сезону

Запуск горячей воды в жилые дома на ряде объектов идёт с отставанием от графика. С чем связана задержка в производстве работ? Этот и другие вопросы обсуждались на заседании специализированного штаба по подготовке города к зиме и установке общедомовых приборов учёта под руководством заместителя директора Департамента жилищно-коммунального хозяйства и строительства Администрации Кургана Андрея Жижина.

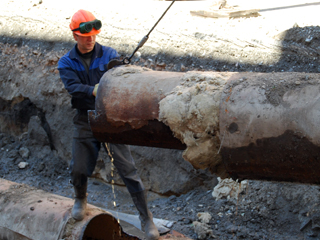

Как было озвучено на заседании штаба, по данным на 20 июня не работали 23 теплопункта, подающих горячую воду потребителям. Приглашенный на заседание начальник службы контроля качества СП «Тепловые сети» ОАО «Курганская генерирующая компания» Андрей Гневашев пояснил, что отставание от намеченного плана работ вызвано незапланированными ремонтами на тепловых сетях. При проведении гидравлических испытаний произошли порывы некоторых магистральных трубопроводов, и сейчас они устраняются. Бригады «Тепловых сетей» работают практически в круглосуточном режиме. Работы, по словам Андрея Гневашева, усложняются тем, что в некоторых местах участки теплотрасс затоплены водой. Андрей Жижин рекомендовал руководству «Тепловых сетей» в таких случаях работать в тесном контакте с ОАО «Водный Союз». «Вопрос своевременной подачи горячей воды очень важен для горожан, поэтому необходимо приложить максимум усилий, чтобы как можно быстрее решить эту задачу», - подчеркнул он.

Заслушивался на заседании штаба также вопрос о подготовке к зиме Курганской ТЭЦ. Как проинформировал заместитель начальника ПТО Курганской теплоэлектроцентрали Дмитрий Аниченков, все запланированные работы проходят в соответствии с намеченным графиком. Большая часть планируемых запасов твёрдого топлива сделана. Останов ТЭЦ планируется с 1 по 15 августа.

Проводит плановые ремонты и ОАО «Водный Союз». Специалисты предприятия уже переложили около 4-х км водопроводных сетей. За прошедшую неделю были капитально отремонтированы 13 водоразборных колонок, на 14-ти колонках проведены текущие ремонты. Работы на очистных сооружениях, канализационных и водопроводных насосных станциях проводятся в соответствии с намеченным планом.

А вот в установке общедомовых приборов учета ОАО «Водный Союз» наблюдается отставание от графика. Как сообщил присутствовавший на штабе заместитель главного инженера предприятия Александр Коваленко, пока подрядная организация, выигравшая конкурс на установку общедомовых приборов учёта холодной воды, установила лишь 146 водосчётчиков. В ходе заседания Андрей Жижин обратился к руководству предприятия с требованием ускорить темпы работ и приложить все усилия, чтобы водосчётчики появились в домах курганцев в установленные законом сроки.

Отметим, что всего, по данным городского штаба по реализации Федерального закона «Об энергосбережении и повышении энергетической эффективности…» на 21 июля 2013 года, общедомовыми приборами учёта холодной воды оснащены 520 многоквартирных домов Кургана, горячей воды - 402, тепловой энергии - 416.
